На узле подключения КС-17 Полянского ЛПУМГ начался планово-предупредительный ремонт
На узле подключения КС-17 Полянского ЛПУМГ начался планово-предупредительный ремонт
— В объеме комплекса запланировано выполнение работ по замене кранов 7 и 7а на узле подключения и работы по ремонту рециркуляционного контура на промплощадке КС-17 — это перенос антипомпажных клапанов в наземное положение. Все работы должны завершить к 23 июня, — говорит начальник ГКС Полянского ЛПУМГ Алексей Константинов.

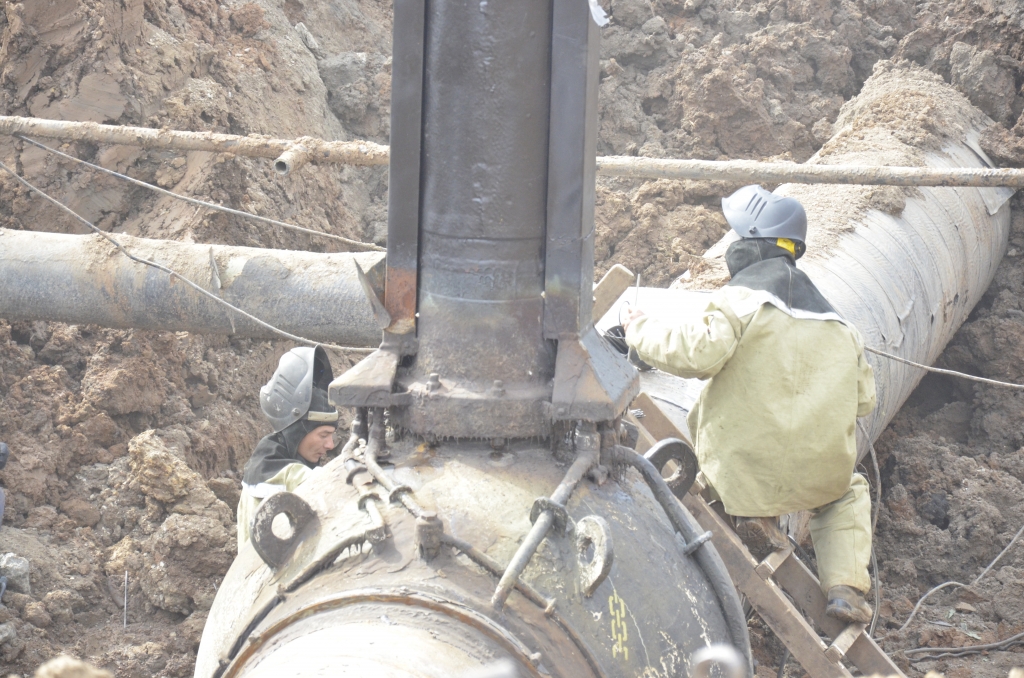

Ремонт на площадках цеха включает в себя замену отработавших и демонтаж устаревших элементов. Традиционно работы не проходят без участия бригад аварийно-восстановительных поездов. В помощь полянским специалистам прибыли коллеги из Кармаскалов.
— В плане работ предусмотрена замена трубопроводов рециркуляционного контура с толщиной стенки 12 мм, отработавших более 30 лет, на трубу с толщиной стенки 16 мм. Затем будут демонтированы существующие обратные клапаны, технологическая необходимость которых на сегодняшний день отсутствует, — пояснил начальник КС-17 Алексей Безматерных.
Каждый этап планово-предупредительного ремонта буквально расписан по часам, поскольку время для его проведения ограничено. За три недели работы на КС-17 должны быть завершены, а цех — запущен в работу.
Полянское ЛПУМГ обслуживает около 700 км магистральных газопроводов и газопроводов-отводов, 3 компрессорные станции и 7 газораспределительных станций. В зоне ответственности подразделения — газоснабжение 6-ти районов Башкортостана.
